Tak, integracja ERP z systemami produkcyjnymi zwykle się opłaca, a preferowanym podejściem w większości zakładów jest API lub iPaaS zamiast rozwiązań na miarę. Gotowy konektor działa w ciągu kilku dni do dwóch tygodni, iPaaS zajmuje kilka tygodni, a pilotaż potrafi pokazać pierwszy wpływ na OEE i przestoje jeszcze przed pełnym wdrożeniem.
Krótko mówiąc:
- Integracja ERP z systemami produkcyjnymi zwykle trwa od kilku dni do kilku tygodni, przy czym gotowe konektory są najszybszą opcją.
- Właściwe określenie właścicieli danych i jasne reguły replikacji minimalizują konflikty oraz ułatwiają późniejsze zarządzanie integracją.
- Wybór metody technicznej, takiej jak API, iPaaS, pliki czy odczyt bazy, zależy od liczby systemów i możliwości zespołu utrzymaniowego.
- Ustalenie mastera dla każdego pola przed konfiguracją zapobiega powstawaniu rozbieżności i konfliktów podczas integracji.
- Po uruchomieniu, stały monitoring, przypisanie odpowiedzialności za utrzymanie oraz odpowiednie SLA są kluczem do skutecznego długoterminowego funkcjonowania.
Spis treści
- Dlaczego integrować ERP z MES i APS: konkretne korzyści dla produkcji
- Rola ERP, MES i APS: kto co robi i jak to zsynchronizować
- Metody techniczne integracji: API, iPaaS, pliki, odczyt bazy
- Jak zaplanować integrację ERP z produkcją krok po kroku
- Ile trwa wdrożenie i co podbija koszty integracji
- Jak uniknąć najczęstszych błędów przy integracji ERP
- Przykłady praktyczne: Synaptix Platform w architekturze integracyjnej
- Dlaczego większość wdrożeń integracji zawodzi na etapie, którego nikt nie planuje
- Jak zacząć pilotaż integracji z Synaptix Platform
- Źródła
Dlaczego integrować ERP z MES i APS: konkretne korzyści dla produkcji
Rozłączone systemy kosztują więcej, niż się wydaje. Prawie połowa kadry zakupowej wskazuje słabą integrację między aplikacjami jako jeden z trzech najpoważniejszych problemów operacyjnych, wynika z badania przywołanego przez SAP. Kiedy ERP „nie widzi“ na bieżąco tego, co dzieje się na hali, planiści pracują na nieaktualnych danych, a MRP generuje zamówienia oderwane od rzeczywistego zużycia materiałów.
Integracja ERP z APS i MES eliminuje rozbieżności między planem a wykonaniem, poprawia trafność MRP i skraca lead time, jak pokazuje analiza ekosystemu produkcyjnego IT Vision. W praktyce oznacza to mniej zapasów buforowych, lepszą identyfikowalność partii i szybszą reakcję na odchylenia jakościowe.
Efekt widać w kilku obszarach naraz:
- Wyższe OEE dzięki temu, że harmonogram APS opiera się na realnym stanie maszyn, a nie na prognozie sprzed tygodnia.
- Krótszy lead time, bo zlecenia produkcyjne trafiają do MES bez ręcznego przepisywania danych z ERP.
- Mniejsze zapasy magazynowe, ponieważ MRP liczy zapotrzebowanie na podstawie aktualnego zużycia, nie szacunków.
- Pełna identyfikowalność partii, co skraca czas reakcji przy reklamacjach i audytach jakości.
Porada profesjonalisty: zanim policzysz zwrot z integracji, sprawdź, ile godzin miesięcznie zespół planowania traci na ręczne przepisywanie danych między systemami. To najprostszy wskaźnik, który uzasadni budżet projektu przed zarządem.
Rola ERP, MES i APS: kto co robi i jak to zsynchronizować
Każdy z tych systemów odpowiada za inny poziom decyzji, a mieszanie ich kompetencji to najczęstsza przyczyna chaosu we wdrożeniach.
- ERP zarządza finansami, zamówieniami, zapasami globalnymi i danymi podstawowymi klienta czy dostawcy. To on jest zwykle masterem dla danych handlowych i księgowych.
- MES rejestruje wykonanie na hali: czas cyklu, przestoje, braki, zużycie materiału w czasie rzeczywistym. Powinien być masterem dla danych produkcyjnych z linii.
- APS optymalizuje harmonogram, biorąc pod uwagę ograniczenia zdolności produkcyjnych, dostępność materiałów i priorytety zamówień. Działa na danych z ERP i MES, ale sam nie powinien być głównym źródłem żadnych danych.
Konsekwencja dla mapowania jest prosta: zanim zaczniesz łączyć systemy, ustal pisemnie, które pole ma jednego właściciela. Jeśli numer partii może powstać zarówno w ERP, jak i w MES, integracja prędzej czy później wygeneruje konflikt danych, który trudno będzie później rozplątać.
Metody techniczne integracji: API, iPaaS, pliki, odczyt bazy
Nowoczesne systemy ERP w chmurze zwykle mają wbudowane konektory i API, a platformy integracyjne typu iPaaS stały się standardem dla złożonych środowisk z wieloma systemami, zauważa SAP w swoim przewodniku po integracji. W praktyce dostępne są cztery ścieżki techniczne, a wybór zależy od liczby systemów i zasobów utrzymaniowych, jakimi dysponujesz, opisuje szczegółowo przewodnik Symmy.
- API i gotowe konektory działają najszybciej, ale sprawdzają się głównie przy jednej parze systemów o stabilnych interfejsach.
- iPaaS wygrywa tam, gdzie masz kilka systemów, dwukierunkowe przepływy danych i potrzebujesz wbudowanego monitoringu, kolejek i mechanizmów ponawiania.
- Wymiana plików (XML, CSV) bywa dopuszczalna dla danych wsadowych o niskiej częstotliwości, ale wymaga twardych reguł walidacji, bo błędy wykrywa się z opóźnieniem.
- Odczyt bezpośrednio z bazy danych to rozwiązanie ryzykowne technicznie i licencyjne: łamie warstwę abstrakcji producenta i psuje się przy każdej aktualizacji schematu.
Mostek pisany na miarę bywa uzasadniony jako rozwiązanie przejściowe, gdy żaden konektor nie obsługuje specyficznego pola czy protokołu przemysłowego. Nie traktuj go jednak jako celu docelowego, bo utrzymanie własnego kodu integracyjnego kosztuje więcej niż licencja iPaaS w perspektywie dwóch, trzech lat.
Porada profesjonalisty: jeśli integrujesz więcej niż dwa systemy, licz koszt utrzymania mostka na miarę w osobach-dniach rocznie, nie tylko koszt jego napisania. To zwykle zmienia decyzję na korzyść iPaaS.
Jak zaplanować integrację ERP z produkcją krok po kroku
Projekt integracji ma sens tylko wtedy, gdy każdy etap kończy się konkretnym dokumentem, nie tylko ustną zgodą.
- Analiza agend — spisujesz, jakie procesy biznesowe mają być objęte integracją i kto jest właścicielem każdego z nich. Wynik: lista procesów z przypisanymi właścicielami.
- Mapowanie pól — ustalasz, które pole pochodzi, z którego systemu i kto jest jego masterem. To zwykle najbardziej czasochłonna część całego projektu, potwierdza przewodnik Symmy. Wynik: dokument mapowania pól z regułami transformacji.
- Konfiguracja — wdrażasz konektor lub przepływ w iPaaS zgodnie z mapowaniem. Wynik: środowisko testowe gotowe do walidacji.
- Testy — sprawdzasz integrację na małej próbce danych, potem na pełnym zestawie testowym. Wynik: protokół testów z listą wykrytych i naprawionych błędów.
- Pilot — uruchamiasz integrację na ograniczonym zakresie (jedna linia, jeden zakład) przez kilka tygodni. Wynik: raport z KPI przed i po.
- Produkcja i monitoring — wdrażasz na pełną skalę i uruchamiasz stały nadzór nad przepływami danych.
Role warto przypisać jasno: analizę i mapowanie prowadzi zwykle analityk biznesowy razem z kierownikiem produkcji, konfigurację i testy integrator IT, a utrzymanie po starcie przechodzi do zespołu operacyjnego z jasno określonym SLA.
Ile trwa wdrożenie i co podbija koszty integracji

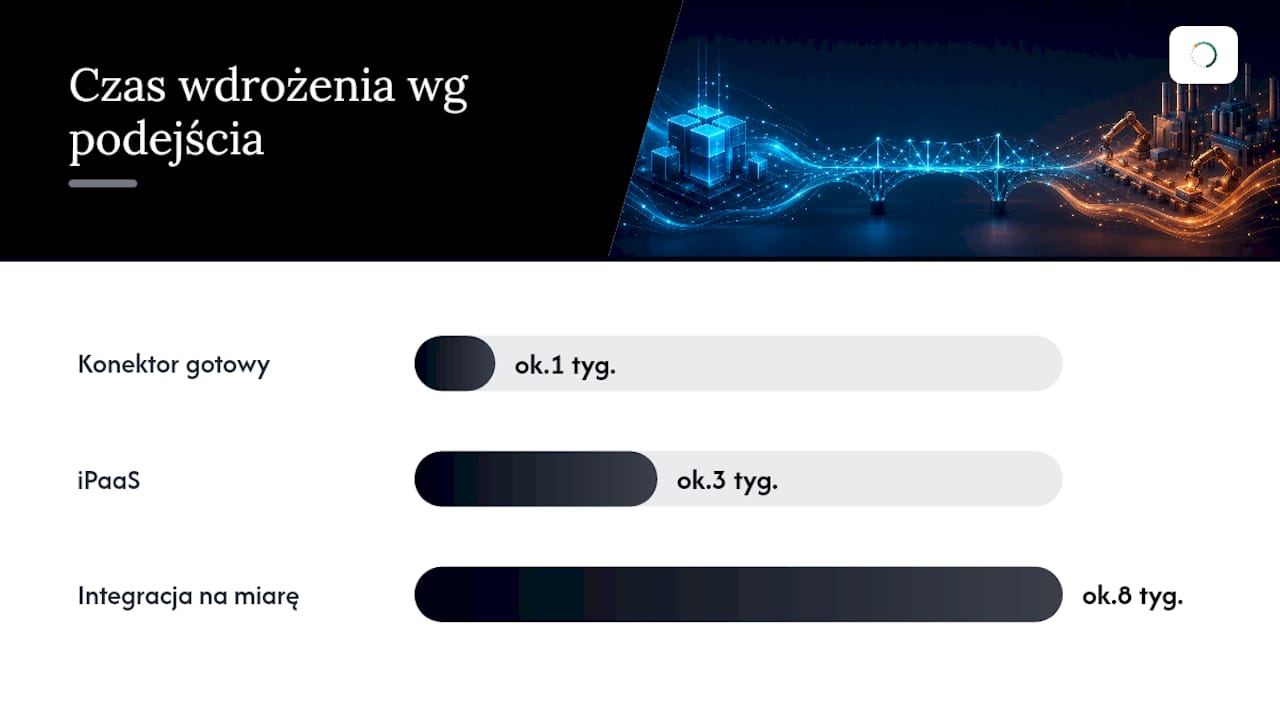

Widełki czasowe są dość przewidywalne, jeśli znasz liczbę systemów i jakość danych źródłowych. Gotowy konektor uruchamia się od kilku dni do dwóch tygodni, wdrożenie na iPaaS zajmuje zwykle kilka tygodni, a integracja pisana na miarę potrafi ciągnąć się od kilku tygodni do kilku miesięcy, wskazuje przewodnik Symmy.
To, co realnie podbija budżet, to nie liczba systemów sama w sobie, ale:
- Liczba agend biznesowych objętych integracją (finanse, magazyn, jakość, utrzymanie ruchu).
- Dwukierunkowość przepływów, bo synchronizacja w obie strony wymaga logiki rozwiązywania konfliktów.
- Jakość danych źródłowych — brudne dane w ERP oznaczają dodatkowe tygodnie czyszczenia przed startem.
- Niestandardowe transformacje pól, które nie mają gotowego odpowiednika w konektorze.
Zarezerwuj też budżet na utrzymanie po starcie. Integracja to nie jednorazowy projekt, tylko trwała usługa wymagająca monitorowania i aktualizacji konektorów, podkreśla Symmy w swoim przewodniku — pomiń to założenie, a pierwsza aktualizacja ERP wywróci ci integrację bez ostrzeżenia.
Jak uniknąć najczęstszych błędów przy integracji ERP
Największym zagrożeniem nie jest wybór złej technologii, tylko brak dyscypliny w procesie. Shadow IT, czyli aplikacje wdrażane przez zespoły biznesowe bez wiedzy IT, pozostaje głównym źródłem niespójności danych. Integrację warto zacząć od inwentaryzacji narzędzi faktycznie używanych na hali i w biurze planowania, nie tylko tych z oficjalnej listy systemów.
- Zrób inwentaryzację aplikacji używanych przez planistów, brygadzistów i dział jakości, nawet jeśli formalnie „nie istnieją“ w rejestrze IT.
- Ustal pisemnie, który system jest masterem dla każdego typu danych, zanim napiszesz pierwszą linię konfiguracji.
- Zaplanuj reguły replikacji z jasnym mechanizmem rozwiązywania konfliktów, gdy dwa systemy próbują zmienić to samo pole.
- Wdróż monitoring z alertami, kolejkowaniem i automatycznym ponawianiem nieudanych transakcji, zanim uruchomisz produkcję.
Platformy iPaaS oferują monitoring, kolejki i mechanizmy retry jako standard, co znacząco ogranicza ryzyko cichych awarii integracji, zwraca uwagę SAP.
Porada profesjonalisty: ustaw alert na brak transmisji danych przez więcej niż godzinę, nie tylko na błędy transmisji. Cisza w logach integracyjnych bywa groźniejsza niż widoczny błąd, bo nikt jej nie zauważa przez kilka dni.
Przykłady praktyczne: Synaptix Platform w architekturze integracyjnej
Synaptix Platform pokazuje, jak wygląda to w praktyce na poziomie modułów. GridSense monitoruje aktywa w czasie rzeczywistym i przekazuje dane o stanie maszyn dalej do warstwy planowania, a AutomateFlow automatyzuje przetwarzanie dokumentów, w tym rozpoznawanie treści z faktur czy protokołów serwisowych i kierowanie ich do systemów docelowych.
Konkretne wdrożenia integracyjne obejmują połączenie z SAP PM, gdzie pilotaż uruchamia się w ciągu tygodni, oraz z IBM Maximo, gdzie dane z modeli predykcyjnych trafiają bezpośrednio do zleceń pracy w CMMS. Praktyczna ekstrakcja danych z dokumentów PDF to kolejny szybki pilotaż, który eliminuje ręczne przepisywanie protokołów serwisowych.
Zastosowanie AI w przewidywaniu awarii przekłada się na wymierne rezultaty operacyjne:
- Redukcja nieplanowanych przestojów o 30–50% dzięki modelom predykcyjnym.
- Skrócony czas reakcji serwisu przez integrację DWA dla techników z CMMS i ERP.
- Szybsze zamknięcie cyklu poprawy jakości na hali dzięki bieżącym danym ze streamingu.
Przed podpisaniem umowy z dowolnym dostawcą integracji zapytaj wprost: kto jest właścicielem konektora po wdrożeniu, jakie jest SLA na naprawę awarii integracji i jak wygląda monitoring w praktyce, nie tylko na slajdzie sprzedażowym.
Dlaczego większość wdrożeń integracji zawodzi na etapie, którego nikt nie planuje
Techniczna strona integracji ERP z produkcją jest dziś dobrze rozwiązanym problemem. API działają, iPaaS dojrzał, konektory do popularnych systemów są gotowe do użycia. Prawdziwym ryzykiem nie jest wybór technologii, tylko brak odpowiedzialności za integrację po jej uruchomieniu.
Widziałem wystarczająco dużo projektów, żeby stwierdzić wprost: firmy traktują integrację jak jednorazowy zakup, a nie jak infrastrukturę wymagającą stałej opieki. Konektor, który działał świetnie w dniu startu, przestaje działać po pierwszej aktualizacji ERP, a nikt nie ma przypisanej odpowiedzialności za jego naprawę. To dlatego monitoring i jasny podział własności są ważniejsze niż to, czy wybierzesz API, iPaaS, czy tymczasowy mostek.
Jeśli masz wybrać jeden priorytet na start, wybierz ustalenie masterów danych przed pierwszą linią konfiguracji. Firmy, które pomijają ten krok, kończą z dwoma systemami udającymi, że mają rację jednocześnie, a to kosztuje więcej niż jakiekolwiek opóźnienie w harmonogramie projektu.
— Mateusz
Jak zacząć pilotaż integracji z Synaptix Platform
Synaptix-platform daje coś, czego nie oferuje klasyczna integracja pisana od zera: gotowe moduły predykcyjne i automatyzację dokumentów, które można podłączyć do istniejącego ERP bez budowania całej warstwy integracyjnej od podstaw.

Pilotaż zwykle obejmuje jedną linię produkcyjną lub jeden zakład, trwa kilka tygodni i kończy się raportem z wybranymi wskaźnikami operacyjnymi. Na stronie Synaptix Platform znajdziesz opis pięciu modułów, w tym GridSense i AutomateFlow, oraz możliwość zapytania o zakres pilotażu dopasowany do twojego parku maszynowego.
Przed rozmową z zespołem wdrożeniowym przygotuj pytania techniczne: jakie protokoły przemysłowe obsługuje integracja (MQTT, OPC-UA, Modbus, M-Bus), jak wygląda SLA na monitoring i naprawę awarii oraz kto pozostaje właścicielem konektora po zakończeniu wdrożenia. Umów rozmowę o pilotaż i sprawdź, czy zakres pasuje do twojej architektury ERP i MES.
